生活垃圾焚烧预处理项目中,不少投资方容易陷入误区:优先选择成熟成套设备,照搬成熟产线模板,却忽略物料特性、工序排布逻辑,项目建成后出现分拣困难、设备卡料、运行效率不达预期等问题。
近期对接一条生活垃圾分拣项目,基础需求:
小时处理量:50 吨 / 条,双线布局
处理目标:分出可燃物输送电厂焚烧、不可燃残渣外运处置
市面上主流方案:全线配置高完整分选机组,单线造价接近 500 万。
这套方案硬件规格充足,但在工序排布上存在典型隐患。

生活垃圾
传统照搬方案存在核心痛点
市面通用布局顺序:喂料→粗破→滚筒筛→人工分选→风选
1、人工分选后置,物料缠绕无法分拣:垃圾袋经过滚筒筛滚动摩擦后,塑料薄膜缠绕抱团,混杂杂物牢牢粘在一起,人工很难分拣可回收物,分选效率大幅下降。
2、前端配置冗余,抬高整体投资:直接采用高成本粗破设备处理袋装垃圾,对于完整垃圾袋物料,优先需要破袋释放物料,而非强力破碎,粗破属于过度配置,增加采购、运维成本。
3、设备选型缺少物料测算支撑:仅参考同类型项目模板采购设备,没有结合本地垃圾成分报告做物料平衡,筛孔尺寸、各设备处理能力匹配度不足。
硬件价格贵≠工艺合理,工序排布不合理,昂贵设备无法发挥设计产能。
优化后标准化工艺路线
推荐流程:喂料仓 → 破袋机 → 人工分选平台 → 滚筒筛 → 单管风选 → 打包机
关键设计逻辑拆解
1、破袋机替代高成本粗破设备:针对袋装生活垃圾,首要工序是破开垃圾袋释放内部物料,无需强力粗碎。使用破袋机即可完成前置工序,大幅降低前端设备投入。
2、调整人工分选节点,放在破袋之后、滚筒筛之前:垃圾袋破开,物料松散摊开,塑料、织物、金属等可回收杂物直观暴露,人工快速分拣,避开滚筒筛缠绕抱团难题,从根源解决分选失效问题。
3、滚筒筛标准化设置筛孔 6-8 公分:依托本地垃圾成分报告完成物料平衡测算,设置筛孔尺寸,筛上可燃物进入后续风选,筛下分出厨余渣土类残渣,物料分流清晰。

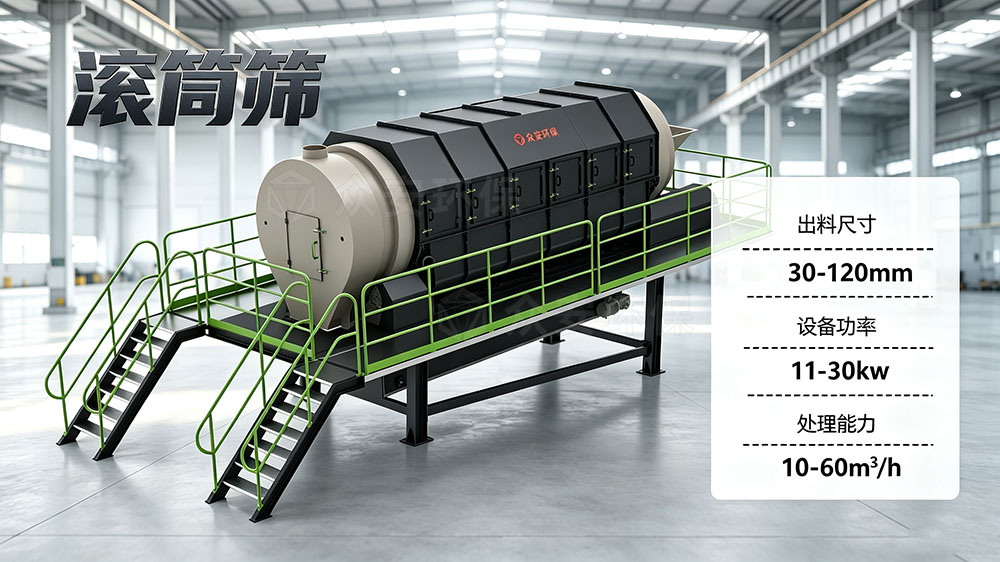

滚筒筛
4、风选 + 打包配套,适配末端处置需求:单管风选完成轻重物料分离;打包机预留独立基坑,支持离线单独使用,兼顾项目远期灵活调整空间。
生活垃圾预处理项目选型两大原则
1、先定工艺顺序,再挑选设备,拒绝直接套用样板产线:人工分选、筛分、破碎、风选的先后顺序直接决定整条产线能否稳定运行。不同区域垃圾干湿程度、塑料袋占比不同,不能直接照搬外地成功项目方案。
2、所有设备选型依托物料数据,拒绝经验选型:根据垃圾成分报告测算各组分产出比例,确定筛孔规格、单机处理负荷,再匹配设备型号。脱离物料测算的高大上配置,很容易造成高投入低产出。
生活垃圾分拣预处理产线不存在万能标准方案。
工艺设计不能只看重设备档次,更要贴合本地垃圾属性、末端处置要求,理顺工序逻辑,砍掉冗余配置,兼顾长期稳定运行与投资合理性。如果正在规划生活垃圾焚烧前端分拣项目,可以结合垃圾组分、处理量沟通工艺思路。
